Kontrakty na budowę S2 – Południowej Obwodnicy Warszawy. Kto budował i za ile
Szczegółowe zestawienie kontraktów na budowę drogi ekspresowej S2 (Południowa Obwodnica Warszawy) na odcinku Puławska–Lubelska. Wykonawcy, wartości umów i zakres prac.

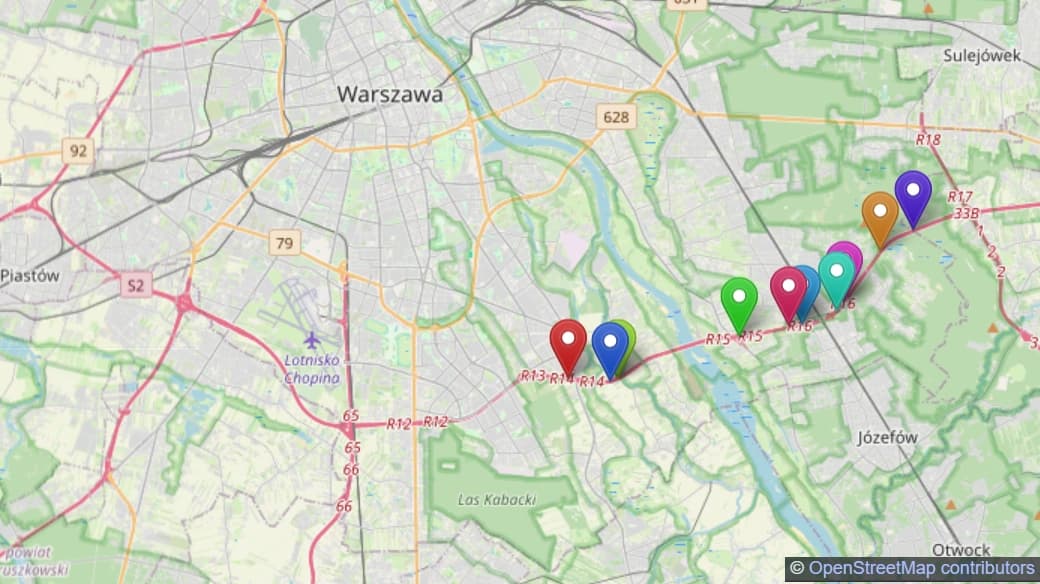

Budowa wschodniego odcinka drogi ekspresowej S2, znanego jako Południowa Obwodnica Warszawy (POW), była jedną z największych inwestycji drogowych w historii stolicy. Odcinek od węzła Puławska do węzła Lubelska, o łącznej długości ok. 18,5 km, podzielono na trzy zadania budowlane plus nadzór inwestorski. Wszystkie umowy podpisano tego samego dnia – 11 grudnia 2015 r. Łączna wartość kontraktów przekroczyła 2,59 mld zł brutto, co czyni te przetargi jedną z największych inwestycji drogowych w Polsce.
Podział na kontrakty
Dnia 18 grudnia 2013 r. w biuletynie przetargi GDDKiA pojawiło się ogłoszenie na projekt i budowę tego odcinka S2. Zastosowano formułę „zaprojektuj i wybuduj", a termin realizacji określono na 41 miesięcy od daty podpisania umowy, z wyłączeniem trzech okresów zimowych (15 grudnia – 15 marca każdego roku).
Inwestycję podzielono na trzy zadania wykonawcze (A, B, C) oraz jedno zadanie nadzoru:
Zadanie A – tunel pod Ursynowem (ok. 4,6 km)
Wykonawca: Astaldi S.p.A. (Włochy)
Nr umowy: 135/2015
Zakres: od węzła Puławska (bez węzła) do węzła Przyczółkowa (bez węzła), w tym budowa:
- tunelu pod Ursynowem o długości ok. 2,3 km – najdłuższego tunelu drogowego w Polsce,
- dwóch węzłów: Ursynów Zachód i Ursynów Wschód,
- dwóch jezdni o szerokości ok. 14,5 m każda, po trzy pasy ruchu i pas awaryjny (3,75 m),
- dróg ewakuacyjnych o szerokości 1 m po obu stronach jezdni.
Tunel zaprojektowano pod powierzchnią między ul. Indiry Gandhi a ul. Pileckiego na zachodzie, a skarpą za ul. Nowoursynowską na wschodzie. Trasa przebiegała m.in. pod I linią metra warszawskiego.
Wartość umowy:
| Pozycja | Kwota |
|---|---|
| Netto | 993 688 123,99 zł |
| VAT | 228 548 268,52 zł |
| Brutto | 1 222 236 392,51 zł |
Zadanie B – most przez Wisłę (ok. 6,45 km)
Wykonawca: Gülermak Ağır Sanayi İnşaat ve Taahhüt A.Ş. (Turcja, oddział w Polsce) oraz Przedsiębiorstwo Budowy Dróg i Mostów w Mińsku Mazowieckim (PBDiM)
Nr umowy: 136/2015
Zakres: od węzła Przyczółkowa (z węzłem) do węzła Wał Miedzeszyński (z węzłem), w tym budowa:
- Mostu Południowego o długości ok. 1,5 km i szerokości ok. 45,8 m,
- czterech pasów ruchu w każdym kierunku na przeprawie,
- ciągu pieszo-rowerowego po obu stronach mostu,
- węzłów: Przyczółkowa (Wilanów) i Wał Miedzeszyński.
Wartość umowy:
| Pozycja | Kwota |
|---|---|
| Netto | 615 970 000,00 zł |
| VAT | 141 673 100,00 zł |
| Brutto | 757 643 100,00 zł |
Zadanie C – estakady nad Mazowieckim Parkiem Krajobrazowym (ok. 7,45 km)
Wykonawca: Warbud S.A. (Polska)
Nr umowy: 137/2015
Zakres: od węzła Wał Miedzeszyński (bez węzła) do węzła Lubelska (bez węzła), w tym budowa:
- dwóch estakad nad Mazowieckim Parkiem Krajobrazowym,
- węzła Patriotów na skrzyżowaniu z linią PKP i ul. Patriotów,
- dwóch jezdni po trzy pasy ruchu na całej długości odcinka.
Wartość umowy:
| Pozycja | Kwota |
|---|---|
| Netto | 456 634 400,17 zł |
| VAT | 105 025 912,04 zł |
| Brutto | 561 660 312,21 zł |
Nadzór inwestorski
Wykonawca: Egis Polska Inżynieria Sp. z o.o.
Wartość kontraktu na nadzór i zarządzanie budową wynosiła ok. 53,4 mln zł.
Zestawienie kontraktów
| Zadanie | Wykonawca | Długość | Wartość brutto |
|---|---|---|---|
| A – tunel | Astaldi S.p.A. | 4,6 km | 1 222,2 mln zł |
| B – most | Gülermak / PBDiM | 6,45 km | 757,6 mln zł |
| C – estakady | Warbud S.A. | 7,45 km | 561,7 mln zł |
| Nadzór | Egis Polska | – | 53,4 mln zł |
| Razem | 18,5 km | ok. 2 595 mln zł |
Realizacja i opóźnienia
Choć termin zakończenia wyznaczono na 41 miesięcy od podpisania umów (grudzień 2015), co dawało planowaną datę oddania na grudzień 2020, budowa napotkała poważne trudności.
Największe problemy dotyczyły Zadania A (Astaldi). Włoska firma wpadła w kłopoty finansowe i w 2018 r. rozpoczęła postępowanie restrukturyzacyjne przed sądem w Rzymie. GDDKiA musiała negocjować aneksy do umowy i czekać na zgodę włoskiego sądu na ich zawarcie. Mimo to prace kontynuowano – w lipcu 2020 r. zaawansowanie na odcinku tunelowym wynosiło już blisko 80%.
Ostatecznie:
- Zadanie B (most) i Zadanie C (estakady) oddano do użytku w 2020 r.,
- Zadanie A (tunel pod Ursynowem) otwarto 20 grudnia 2021 r.
Otwarcie tunelu uczyniło go najdłuższym tunelem drogowym w Polsce – z 2 330 m długości i trzema pasami ruchu w każdym kierunku.
Kontekst przetargowy
Budowa POW to modelowy przykład dużej inwestycji infrastrukturalnej realizowanej w systemie „zaprojektuj i wybuduj". Podział na odrębne zadania pozwolił angażować różnych wykonawców o specjalizacjach dopasowanych do charakteru prac: tunelowych, mostowych i drogowych. Przeglądając przetargi budowlane z ostatnich lat, trudno wskazać inwestycję o porównywalnej skali finansowej i równie dużym wpływie na układ komunikacyjny Warszawy.
Warto zauważyć międzynarodowy charakter wykonawców. Obok polskiego Warbudu, kontrakty zdobyły firmy z Włoch (Astaldi) i Turcji (Gülermak), co potwierdza otwartość polskiego rynku zamówień publicznych w segmencie dużych inwestycji infrastrukturalnych. Realizacja POW wiązała się również z licznymi zamówieniami towarzyszącymi – w tym przetargi geodezyjne na obsługę budowy tunelu i mostu. Wszystkie te postępowania można odnaleźć w naszej usłudze wyszukiwarka przetargów, która monitoruje przetargi GDDKiA, budowlane i branżowe.
